1、资料应按国家现行标准进行100%外观查看,一切脚手架资料经查验合格后进行合格品标识妥善保管,有必要具有产品质量合格证、出产许可证、专业检测单位检测陈述。
3、总包单位向甲方项目部申报的脚手架搭设专项施工计划通往后,安排施工单位进行技能交底并做好书面交底记载。
5、图纸深化:依照脚手架搭设专项计划图纸跟建筑物施工图核对,核算立杆的步距及横距,并制造立杆放线定位图及悬挑卸载层悬挑钢梁排地图。
1.选用砼硬化处理,砼厚度≥100mm,砼标号≥C20,有必要满意脚手架搭设施工计划的荷载要求,依照立杆放线定位图放线。
2、根底周边设置排水沟,根底地上不积水,接地线mm镀锌扁钢用两道螺栓卡箍与立杆主体结构连成一体,防雷接点≥四处(建筑物四个大角设置防雷点),

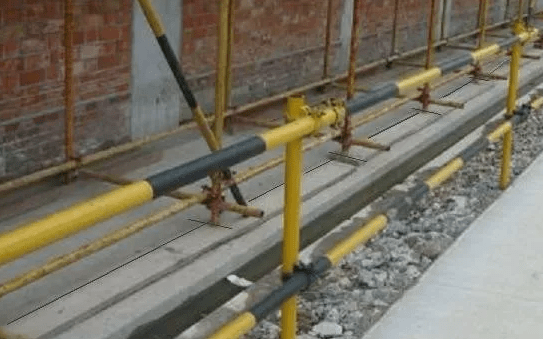

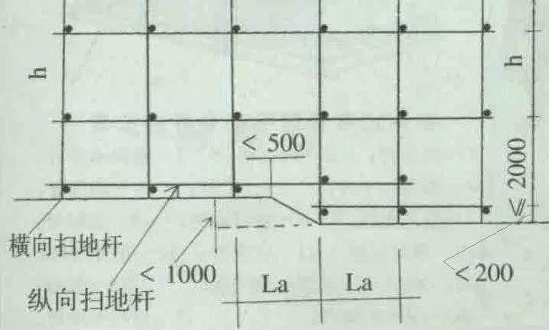

1、纵横向扫地杆:纵向扫地杆选用直角扣件固定在距底座下皮20cm处的立柱上,横向扫地杆则用直角扣件固定在紧靠纵向扫地杆下方的立柱上,通道出入口方位,有存在绊倒的风险时可不必设备扫地杆。
2、立杆两个相邻立柱接头避免出现在同步同跨内,并在高度方向错开的间隔不小于500mm。
3、纵向水平杆相邻接头水平间隔不小于500mm,各接头距立柱的间隔不大于500mm,接头交织安置,不在同步,同跨内。
1、剪刀撑应从脚手架底部边角从下到上接连设置,剪刀撑外表刷红白相间警示色油漆。
2、每道剪刀撑跨过立杆的根数应按下表的规则确认。每道剪刀撑宽度不该小于4跨,且不该小于6米,斜杆与地上的倾斜角宜45°~60°倾斜角宜45°~60°。
3、24米以下的落地式外架,在架体外侧两头、转角及中心间隔不超越15米的立面上设置竖向接连剪刀撑。24米以上的落地式外架及一切悬挑架,在架体外侧整个立面搭设接连剪刀撑。
4、剪刀撑杆件的接长应选用搭接,搭接长度不该小于1m,且不小于3个扣件巩固。
5、剪刀撑斜杆运用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线、一字型、开口型双排架两断口有必要设置横向斜撑,24m以上架体在架体角落处及中心每六跨设置一道横向斜撑。
7、横向斜撑应在同一节间,由底到顶呈“之”字型安置,斜撑穿插和表里大横杆相连到顶。

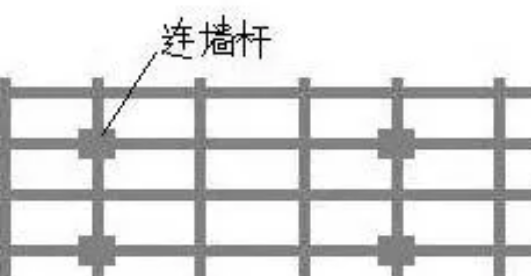

1.连墙件选用刚性衔接,按两步三跨设置,但要满意连墙杆覆盖面积≤27m2,在结构砼旁边面预埋Φ20钢筋,钢筋预埋长度及及焊接宽度有必要满意专项计划荷载要求,连墙杆接近主节点设置,违背主节点的间隔≤300mm。
2.脚手架预埋连墙件要求:选用直径≥Φ20圆钢预埋件,并跟脚手架满焊衔接,预埋件制止运用螺纹钢,预埋长度及焊接长度有必要满意专项计划荷载要求;引荐运用、预埋钢板螺母的衔接办法。
1、楼梯及歇息渠道临边处无牢靠防护时应设置防护栏杆。应在1.2m、0.6m高处及底部设置三道防护栏杆,杆件内侧挂密目式安全立网。

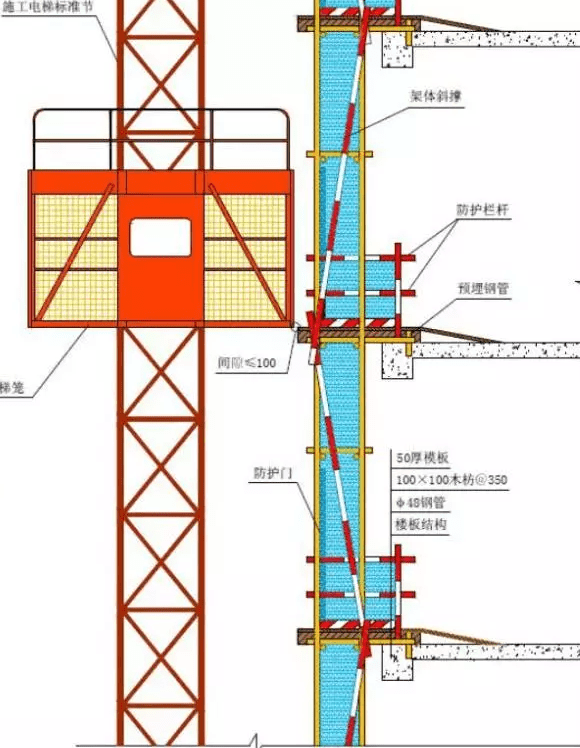

1、塔吊在附墙部位有必要搭设附墙用操作渠道,渠道的面积应能满意运用要求,选用钢管搭设或定型化操作渠道。
2、附墙部位操作渠道有必要设置1.2m高防护栏杆并挂设安全网,栏杆内侧设置挡脚板,底部满铺脚手板。
3、塔吊设置上人通道时,通道应满铺脚手板并固定牢靠,两边防护栏杆不低于1.2m,栏杆内侧挂设安全网,底部设备180mm高踢脚板,而且只能在附着方位搭设。
1、施工升降机楼层卸料渠道搭设前有必要编制专项施工计划,对搭设高度超越24m的,应采纳办法进行卸荷。制止立杆由底到顶接连通长设置。
2、楼层卸料渠道应独自搭设,制止与外架衔接。每层搭设高度不该小于2m,渠道两边均应设置2道防护栏杆,高1.2m,底部设置200mm高挡脚板,防护栏杆和挡脚板均刷红白相见警示漆,立杆内侧满挂安全密目网。楼层卸料渠道板有必要扎实结实、铺设紧密,应选用5cm厚木板或防滑钢板。
3、施工电梯渠道出口处设备1.8m高立开式常闭向内敞开的金属防护门,宜选用东西式防护门。
2、在吊装影响规模和建筑物掉落半径以内的通道、资料加工区、物料提升机进料口、外用电梯地上进料口及其他需求避免高空坠物的区域,有必要设置避免穿透的双层 防护棚,双层防护棚(距离600mm),有必要满铺能接受>10KPa 的均布静荷载的 资料( 50mm 厚木板或契合规则的其他资料)。
4、安全通道内应设安全教育文明墙或安全教育宣扬漫画,高度1- 2米,选用野外喷绘。
5、安全通道棚立杆高出顶棚不宜小于700mm,在顶棚超高部分两边张挂密目安全网,安全网设置在立杆内侧。
(一)把好资料、用具和产品的质量关。加强对架起东西的办理和保护保养作业,避免运用质量不合格的架起东西和资料。首要要求为:
1、架起东西资料的标准和质量有必要契合有关技能规则的要求,尤其是自行加工制造的架起东西有必要契合规划要求,并经有关部门和人员实验合格后才干运用。
2、加强对架起东西的统一办理,严厉执行发放和入库准则。尽量避免或削减在搭拆、运送和储存过程中形成的损坏。对拆开下来的脚手架资料应及时进行维修保养,晚除掉不合格品(不能保证安全运用者)。
(二)保证脚手架具有必定的稳定性和满意的巩固性。一般脚手架的结构应契合有关规程规则;特别工程脚手架,如重荷载(一起作业超越两层等)脚手架、施工荷载明显偏于一侧的脚手架和高度超越15m的脚手架有必要进行规划和核算。
(三)核算处理脚手架地基。要保证地基具有满意的承载力(高层和重荷载脚手架应进行架子根底规划),避免脚手架产生部分悬空或沉降;脚手架应设置满意多的结实连墙点,依托建筑结构的全体刚度来加强和保证整片脚手架的稳定性。
1、架子地基应平坦,钢管脚手架的立杆底部应选用柱座或垫木,木质或竹质脚手架的立杆应埋入地下30~50mm,挖好土坑后,将坑底夯实,在立杆底部加枕木或平坦的石块或砖头。一般均应设置扫地杆。不得在未经处理的崎岖不平缓软硬纷歧的地上上直接搭设脚手架。
2、严厉依照规划规则的结构尺度进行搭设,操控好立杆的笔直误差和横杆的水平误差,并保证节点衔接到达要求(绑好、拧紧或插挂好);
4、搭设过程中要及时设置连墙杆、斜撑杆、剪刀撑以及必要的缆绳和吊索,避免脚手架在搭设过程中产生偏斜和倾覆。
5、在墙面、屋面或其他构筑上搭设脚手架时,均应验算其结构的接受强度,假如强度不行要采纳必要的办法。
6、搭设结束后应进行查看,检验合格后方能运用,并作好记载和签字。高层建筑脚手架在运用前更应进行严厉查看,并对脚手架实施挂牌准则,脚手架的搭设和检验年、月、日,该脚手架的技能性能及搭设担任人和单位都要写在标牌上。
1、运用荷载以脚手板上实践效果的荷载为准。一般传统搭法的多立杆式脚手架其运用均布荷载不得超越2648N/㎡;在脚手板上堆砖,只允许单行侧摆3层。关于桥式和吊、挂、挑等脚手架的操控荷载,则应恰当下降,或经过实验和核算确认。
2、因为脚手架的搭设不像建筑结构那样严厉,且运用荷载的变化性也较大,因而,需求留有恰当的安全储藏,一般安全系数为3.0。
2、设置供上下人员运用(包含带着东西和少数物料)的安全扶梯、爬梯或斜道,斜道上应有牢靠的防滑办法。制止作业人员在脚手架上攀爬或手持物件上下。
3、在脚手架上一起进行多层作业的情况下,各作业层之间应设置牢靠的防护栅门,以避免上层坠物伤及基层作业人员。
4、吊、挂式脚架运用的排架、桥架、吊架、吊篮、钢丝绳和其它绳子,运用前要作荷载实验,有必要满意规则的安全系数,升降设备有必要有牢靠的制动设备。
5、有必要有杰出的防电、避雷设备,钢脚手架、钢笔直运送架均应有牢靠接地,雷雨时节高于四周建筑物的脚手架和笔直运送架应设避雷设备。
9、加强运用过程中的查看,发现立杆沉陷或悬空、衔接松动、架子倾斜、杆件变形、脚手板上结冰等应立即处理。在上述问题没有解决之前制止运用。
10、其他脚手架搭设时应严厉制止钢木混搭和钢竹混搭。因为冬闲或其他原因致使脚手架较长时刻不必、又不能撤除的脚手架,在从头运用之前有必要经有关部门和人员查看,检验合格后方可恢复运用。
